全国2009年1月高等教育自学考试建筑施工(一)试题
课程代码:02400

一、单项选择题(本大题共10小题,每小题2分,共20分)
在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内.错选、多选或未选均无分.
1.流砂发生的根本原因是(  )
A.地下水渗流
B.土体失重
C.动水压力的作用
D.降水措施不当

2.采用重叠间隔方法现场预制桩时,制作上一层桩要求下层桩混凝土达到设计强度等级的多少?(  )
A.30%
B.40%
C.50%
D.60%

3.双排扣件式钢管脚手架搭设高度H的限制是(  )
A.H≤35m
B.H≤40m
C.H≤45m
D.H≤50m

4.混凝土在运输过程中应保证混凝土在何时浇入模板内并捣实完毕?( )
A.初凝前
B.初凝后
C.终凝前
D.终凝后

5.施工缝一般应留在构件(  )
A.受压较小部位
B.受剪较小部位
C.受弯较小部位
D.受扭较小部位

6.对配有多根预应力筋的构件,分两批张拉钢筋时,先批张拉钢筋的张拉力与后批张拉钢筋的张拉力的大小关系是(  )
A.大于
B.小于
C.等于
D.小于等于

7.配制普通防水混凝土时,含砂率为(  )
A.25%~35%
B.35%~45%
C.45%~55%
D.55%~65%

8.相邻两个施工过程投入同一施工段开始作业的时间间隔称为( )
A.间歇时间
B.流水步距
C.施工段
D.流水节拍

9.双代号网络图中,某个非关键工作的拖延时间不超过自由时差,则(  )
A.紧后工作最早开始时间不变
B.仅改变紧后工作最早开始时间
C.紧后工作最迟开始时间改变
D.紧前工作最早开始时间改变

10.下列对于虚工作的描述正确的是(  )
A.消耗时间但不消耗资源
B.既消耗时间又消耗资源
C.不消耗时间但消耗资源
D.既不消耗时间又不消耗资源


二、名词解释(本大题共5小题,每小题2分,共10分)
11.最后贯入度
12.混凝土的可泵性
13.自粘法
14.施工段
15.关键线路

三、填空题(本大题共5小题,每小题2分,共10分)
请在每小题的空格中填上正确答案.错填、不填均无分.
16.振动沉管灌注桩可根据土质情况和荷载要求,选用_________、_________和反插法三种施工方法.
17.用于锚固钢丝束的锚具主要有_________与_________.
18.在混凝土结构单层工业厂房结构安装中,当采用单机吊装时,柱子有_________和_________两种吊装方法.
19.抹灰施工顺序,对整体来说,考虑到施工过程合理组织和成品保护,室内抹灰一般采用_________,室外抹灰采用_________.
20.建筑施工程序通常按承接工程、签订施工合同,_________,_________,竣工验收等四个阶段进行.

四、简答题(本大题共4小题,每小题5分,共20分)
21.边坡塌方的原因及其预防措施.
22.简述缩颈桩产生的主要原因和预防措施.

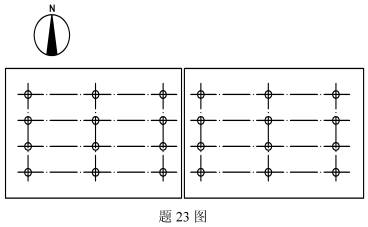

23.图中所示两块相邻的打桩场地四周均邻近已有建筑物,要求两块场地同时开始打桩,试在图中以箭线画出打桩行进路线,并说明理由.

24.简述大体积混凝土温度裂缝的防止措施.

五、计算题(本大题共4小题,每小题10分,共40分)
25.某预应力屋架采用后张法施工,构件孔道长度为20.5m,预应力筋采用高强钢丝束,1-24φS5,Ap=470.4mm2.预应力筋采用一端张拉,锚板厚度为35mm,锚杯高度为70mm,螺帽厚度为30mm,钢丝镦头预留量为10mm.张拉程序采用0→1.05σcon→(持荷2min)σconcon=375N/mm2,张拉时从0.1~1.05σcon量测得预应力筋伸长值为95mm,张拉时混凝土的弹性压缩值取4mm.试计算钢丝下料长度和施工最大张拉力.(ΔL=Δl1l2-C)
26.设钢筋混凝土楼板厚150mm,楼板模板选用20mm厚的东北落叶松木板,楞木间距l=350mm,试画出模板计算简图,计算永久荷载与可变荷载的组合值,并指出楼板模板系统的传力路径.(施工人员及设备按均布荷载取)
27.某分部工程由A,B,C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=4d,tB=2d,tC=4d,B完成后其相应的施工段有技术间歇2天.试组织加快成倍节拍流水施工,在题27表中画出横道图,并计算该工程的流水工期.
题27表


施工
过程

施工队

施工进度(d)

2

4

6

8

10

12

14

16

18

20

22

A

B

C

28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路.其中时间参数表示形式约定如下:

ESi-j

EFi-j

TFi-j

LSi-j

LFi-j

FFi-j

题28表


工作名称

A

B

C

D

E

F

G

持续时间

2

4

2

3

2

3

3

紧前工作

——

A

A

A

B,C

B,D

E,F





本文标签:贵州自考 历年真题 全国2009年1月高等教育自学考试建筑施工(一)试

转载请注明:文章转载自(http://www.crzkw.cn/

本文地址:http://www.crzkw.cn/lnzt/12966.html


小编提示:添加【贵州自考网】招生老师微信,即可了解2024年贵州自考政策资讯自考报名入口准考证打印入口成绩查询时间以及领取历年真题资料个人专属备考方案等相关信息!

贵州自考网招生老师微信
(添加“贵州自考网”招生老师微信,在线咨询报名报考等相关问题)


贵州自考网微信公众号

贵州自考网课程中心

贵州自考网声明:

1、由于各方面情况的调整与变化,本网提供的考试信息仅供参考,考试信息以省考试院及院校官方发布的信息为准。

2、本网信息来源为其他媒体的稿件转载,免费转载出于非商业性学习目的,版权归原作者所有,如有内容与版权问题等请与本站联系。

贵州自考便捷服务

  • 微信交流群
  • 微信公众号


微信扫一扫加入考生微信群
①学习交流、②考试提醒、③自考解答
④自考资料、⑤新闻通知、⑥备考指导
